어떤 건축물이 시공 적정성 하자진단의 대상이 되는가?
도시형생활주택과 아파트를 포함한 공동주택 및 오피스텔 등 1개 단지 이상의 주거용 집합건물이 주요 진단 대상입니다.
세대 내부 마감재 탈락과 지하주차장 바닥 균열이 육안으로 관찰되는 건축물은 정밀 검토가 요구됩니다. 준공 도면과 실제 현장 시공 상태 사이에 불일치가 의심되는 현장 역시 포함되지요. 건축물의 뼈대를 이루는 구조체 결함은 육안 점검만으로 밝혀내기 어려워 전문 진단이 뒤따라야 합니다.
적용되는 근거 법령과 담보책임기간은 어떻게 구분하는가?
공동주택관리법 제36조 및 동법 시행령 별표4에 따라 구조체 결함은 최대 10년, 마감 결함은 2년의 법정 담보책임기간(시공자가 하자를 무상 보수할 법적 의무 기간)을 적용합니다.
공용부 복도 난간을 살피고 세대 천장 속 위생 배관 매설 상태를 확인하는 과정은 법적 기한 안에서 이루어져야 합니다. 배관 및 난방설비 결함은 3년, 방수층 및 지붕 결함은 5년의 제척기간을 적용받지요. 기간이 지나면 시공 책임 규명과 보수 청구가 불가능해지므로 권리 보존을 위한 선제적 조사가 중요합니다.
현장 정밀 조사는 어떤 절차와 전문 장비로 수행하는가?
초음파 철근탐사기와 슈미트해머 등 4종 이상의 비파괴 정밀 측정 장비를 투입하여 현장 조사를 진행합니다.
세대 내부 바닥재를 걷어내고 거실 슬래브 표면을 검사할 때는 비파괴 검사와 부위별 표본 시추를 병행합니다. 열화상 카메라로 욕실 매립 배관의 누수 흔적을 추적하고, 레이저 레벨기로 바닥 수평 변위를 계측하지요. 정밀 장비로 획득한 측정 수치는 판정의 공학적 기초가 됩니다.

설계도서 대조와 시공 기준 미달 판정은 어떻게 이루어지는가?
준공도면 및 구조계산서와 현장 실측값의 오차를 분석하여 국토교통부 고시 기준에 맞춰 1차 불합격 여부를 판정합니다.
지하 기계실 벽체 배관 접합부를 대조하고 세대 내 벽체 두께를 실측하여 도면 일치 여부를 따집니다. 주택건설기준 등에 관한 규정이나 건축물의 피난·방화구조 등의 기준에 관한 규칙 위반 여부도 엄밀히 확인하지요. 설계도서 미반영 시공이나 임의 변경 시공은 명백한 하자 판정 사유에 해당합니다.
정밀 하자진단 착수부터 최종 보고서 납품까지 소요 기간은?
착수 회의부터 최종 보고서 작성까지 통상 4주에서 8주 내외의 일정이 소요됩니다.
현장 공용부와 표본 세대 내부를 면밀히 실측하는 조사 단계에만 약 2주의 기간이 투입됩니다. 이후 도면 대조 작업과 비파괴 반발경도 환산, 관계 법령 검토를 거쳐 최종 기술검토서를 완성하지요. 정밀한 데이터 정리가 뒷받침되어야 상대방과의 협의에서 우위를 점할 수 있습니다.
[현장 기록 1] 바닥 슬래브 실측과 욕실 벽체 매립 배관의 기술적 검토
서울 강서의 준공 직후 입주가 진행된 지상 7층 규모 OO도시형생활주택을 대상으로, 약 1개월에 걸쳐 시공 적정성 정밀진단을 수행했습니다.
의뢰인과 건물 이름, 세부 조사 결과는 계약상 밝히지 않습니다. 현장 착수 직후 준공도서와 구조도면을 정밀 검토하여 바닥충격음 차단 구조 기준과 배관 설계 기준을 먼저 확인했습니다. 바닥 슬래브의 두께 부족 및 층간소음 민원이 다수 접수된 세대를 중심으로 현장 표본 조사를 진행했습니다.

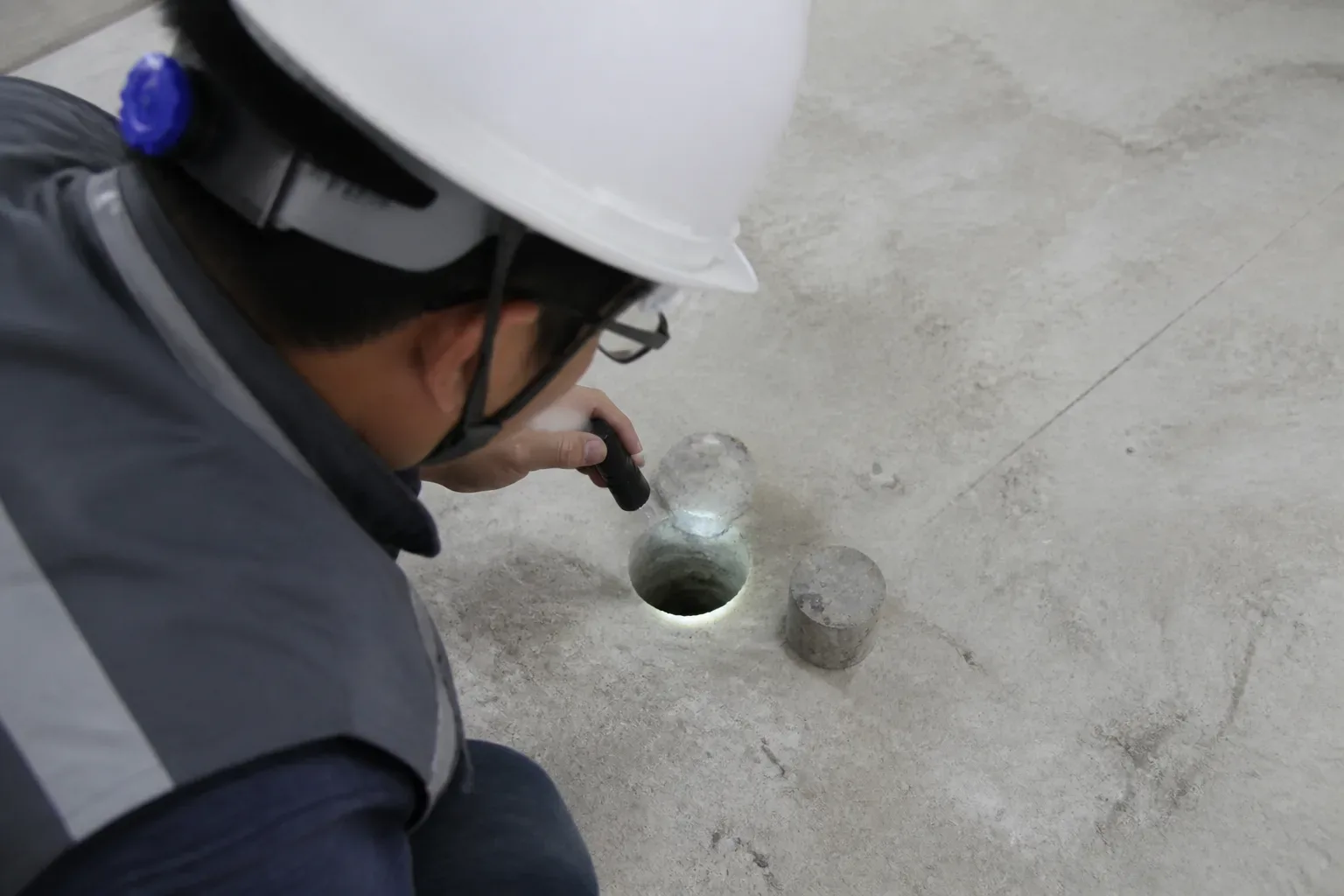

세대 내부 바닥 코어링(원통형 콘크리트 시추)을 진행하여 실측한 결과, 설계도서상 명기된 기준 두께에 미달하는 시공 상태를 확인했습니다. 슬래브 두께 부족은 바닥충격음 차단 성능 저하로 이어져 상하 세대 간 심각한 분쟁 원인이 되었습니다.
욕실 위생배관 시공 상태를 내시경 카메라로 추적 조사했습니다. 주택건설기준 규정상 배관은 콘크리트 구조체 내 매설이 금지되어 있으나 욕실 벽체 내부에 직접 매립된 사실을 확인했습니다. 완충재 없이 매립된 배관을 통해 배수 소음과 관로 진동이 인접 세대 벽체로 고스란히 전달되고 있었습니다.

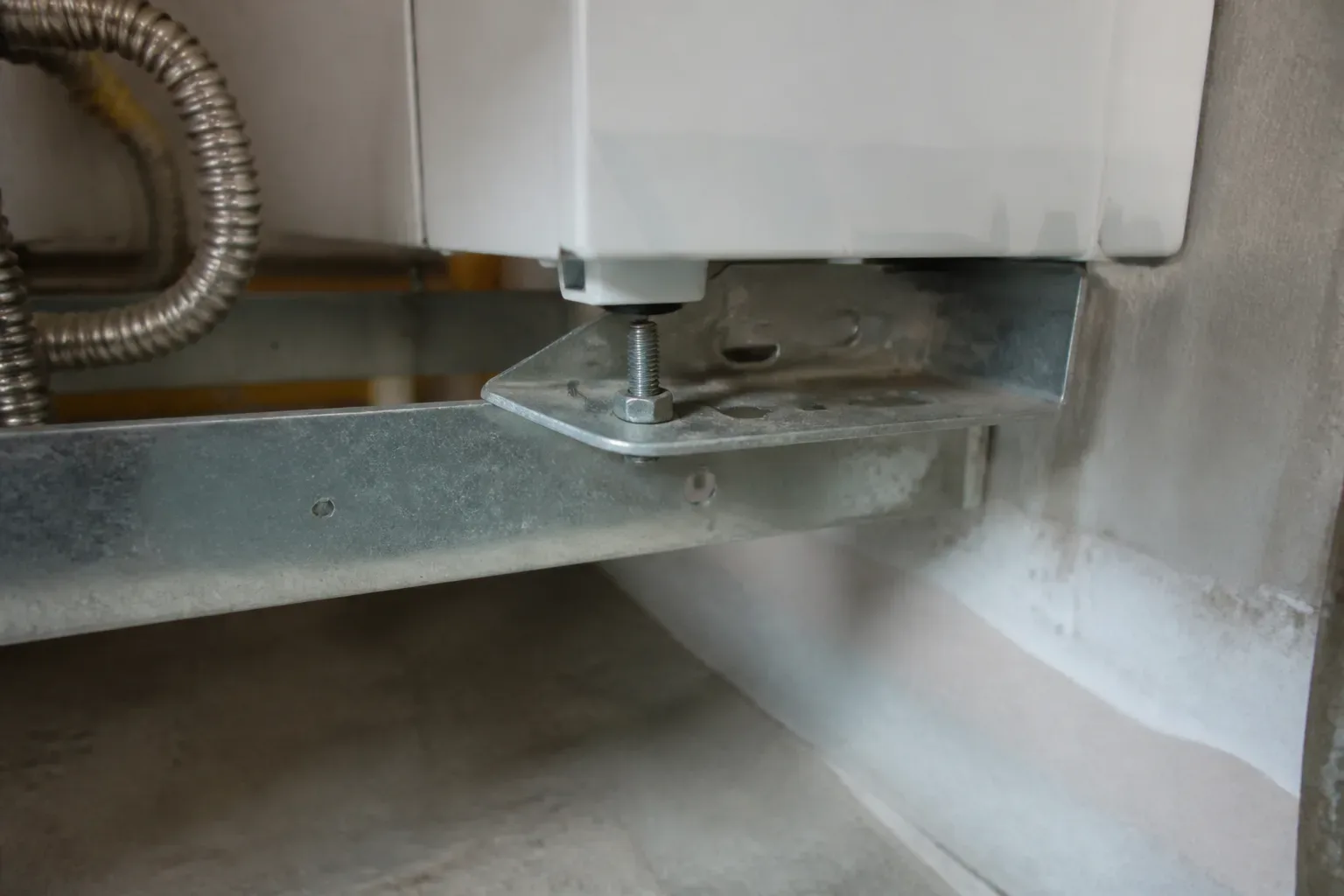

각 세대 발코니에 설치된 개별 보일러 체결부를 점검했습니다. 보일러 본체와 콘크리트 벽체 고정부에 진동 흡수용 방진패드가 시공되지 않아 보일러 순환펌프 가동 시 발생하는 진동이 벽체를 타고 구조체 전체로 전달되는 결함을 확인했습니다.

[현장 기록 2] 방화구획 사춤 상태 확인과 비파괴 반발경도 시험 수행
승강기로 및 계단실 방화구획 틈새 실측과 발코니 외벽 콘크리트 반발경도 측정을 포함하여 총 5개 공종에 대한 정밀 조사를 완료했습니다.
공용부 승강기 승강로 삼방틀(승강기 출입문 틀)과 콘크리트 벽체 접합부의 마감재를 해체하여 내부 충전재를 육안 검사했습니다. 관련 법령상 내화재로 사춤(틈새를 빈틈없이 메우는 작업)되어야 하는 구획 틈새가 일반 벽돌과 우레탄 폼으로 부실하게 채워져 방화 성능 기준을 충족하지 못했습니다. 세대 방화문 가스켓 부위 틈새 역시 기밀성이 저하된 상태였습니다.
구조체 품질 검증을 위해 발코니 외벽 콘크리트를 대상으로 비파괴 슈미트해머 반발경도 시험을 실시했습니다. 타격점 반발도 측정값을 일본건축학회 환산식에 대입하여 압축강도를 추정 대조했습니다. 이 측정값은 비파괴 반발경도법에 기반한 기술적 추정치이며, 현장 타설 기록과 기상 조건을 종합 분석하여 구조체 품질 기준 미달 여부를 검토했습니다.
현장 조사를 마친 뒤 수집된 계측 데이터와 도면 분석 내용을 취합하여 최종 기술검토 보고서를 편철해 납품했습니다. 이 사례는 설계도서 미달 시공과 방화 성능 결함이 복합적으로 얽힌 현장으로, 준공 직후 정밀 조사를 통해 시공 결함 근거를 명확히 입증한 사례였습니다. 이와 유사한 민원에 직면한 관리단이나 입주자대표회의는 입주 초기에 설계도면을 미리 확보하고 전문 장비를 갖춘 기술팀을 통해 체계적인 도면 대조 조사를 착수해야 합니다.
하자진단 및 시공 적정성 검토에 관한 자주 묻는 질문
세대 전유부 슬래브 두께 부족은 육안으로 확인이 불가능한가요?
마감재가 덮여 있는 상태에서는 단순 육안 점검으로 확인하기 어려우며, 비파괴 초음파 탐사나 협의된 위치의 표본 코어링 실측을 통해서만 객관적인 두께 검증이 가능합니다.
욕실 배관이 벽체에 매립된 것은 왜 하자에 해당하나요?
주택건설기준 등에 관한 규정 제43조에 따라 위생배관은 유지보수가 용이하도록 배관 샤프트 공간에 노출 설치해야 하며, 벽체 구조체 내 매설 시 진동 전달과 누수 보수의 난항을 초래하기 때문입니다.
방화구획 사춤 불량은 어떤 문제를 유발하나요?
승강로나 방화문 틈새가 불연재로 밀실하게 메워지지 않으면 화재 발생 시 유독가스와 화염이 상층부 및 인접 세대로 급격히 확산되는 치명적인 안전 결함으로 이어집니다.
비파괴 콘크리트 강도 측정 추정치만으로 보수 요구가 가능한가요?
슈미트해머 반발경도법에 따른 추정 강도는 구조 안전성 재검토의 공학적 근거로 유효하며, 필요시 시공사와의 협의를 거쳐 구조 계산 검토나 공인 시험을 추가 연계할 수 있습니다.
입주 초기 시공 적정성 검토는 언제 착수하는 것이 유리한가요?
입주 지정 기간 전후부터 2년 차 마감 담보책임기간이 도래하기 전까지의 기간에 착수하여 시공상의 도면 불일치 사항을 일괄 특정하는 것이 권리 보호에 가장 유리합니다.
공동주택과 집합건물의 자산 가치 보존과 입주민 안전은 도면과 일치하는 올바른 시공에서 출발합니다. 시공 결함 규명이나 담보책임기간 내 기술 진단이 필요하신 경우 홈체크 상담 신청 페이지를 통해 관련 절차를 문의해 보시기 바랍니다. 누적 50건의 하자진단 실적과 특급기술자 11명을 포함한 30명의 기술 인력이 객관적인 기술 보고서로 권리 확보를 지원합니다.
